壹、硬體之建設與改善

一、大龍社區及市場重建工程

民國99年大龍國宅檢測出氯離子超標,經101年5月15日公告為高氯離子建築物,歷經數場說明會,惟未能與攤商及居民達成共識。秉持「大龍是海砂屋,基於公共安全,該拆就拆」的信念,歷經十數次重建委員會與說明會,整合意見,於104年11月30日完成拆除工程。

  105年2月25日本案進行地下連續壁開挖之都審會議,並於3月18日核定。地下連續壁工程於105年4月開工,105年11月完工;主體工程於106年3月1日施工,108年11月1日取得使照,108年12月13日大龍市場正式開幕。提供96戶社區住戶、86個攤位、區民活動中心及本府環保局、社會局、五金業職業工會等單位辦公室進駐,大龍市場也將成為大同區指標性新市場。

Art editor Img

二、環南市場改建

由於建築物量體不敷使用、設備老舊,爰有改建需求,88年起歷經3任市長,共計16年,均因中繼市場尋覓不易,攤商、周邊里民意見未能達成共識而一再推遲改建工作。經歷辦理數十場攤商及里民說明會、代表會、公聽會、府內協調會議,磨合各界意見。

  本工程分2期改建,分堤外中繼停車場及主體工程2大項;未來將可提供1,323個攤位、1,971輛汽車停車位、衛工處辦公室及里民活動空間等。第一期工程於105年11月6日開工、107年5月21日舉行上樑儀式,預計109年2月完工,第二階段工程預計111年9月取得使照。

Art editor Img

三、成功市場改建

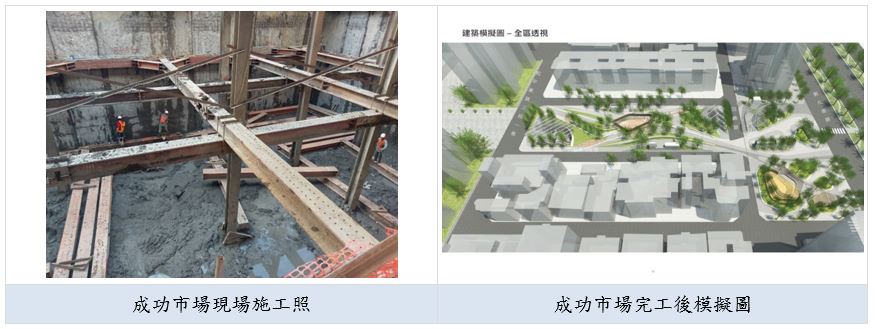

現址為臨時攤棚,外觀窳陋亟需改建處理,經市府自民國95年與周邊里民及攤商溝通數年,未有結論。104年9月9日市長室會議決議定案改建方向。第一期工程於108年7月29日開工、預計109年10月完工,中繼市場攤商預計110年3月搬遷,第二期工程預計111年2月開工、112年4月取得使照。

Art editor Img

四、第一果菜及漁類批發市場改建工程

建築使用已逾四十餘年,設施老舊,每日平均交易量超出原設計600噸之數倍、場地擁擠、影響交易效率,爰於82年提出市場改建需求,105年12月開始先期規劃;中繼拍賣場於107年3月開工,第一期於108年1月完工,第二期預計109年7月完工;主體預計109年開工、118年取得使照。

Art editor Img

五、南門市場改建工程

中繼市場107年8月施工、108年8月31日完工。108年11月13日南門中繼市場正式開幕。統包工程於108年12月拆除舊大樓。主體工程預計109年6月開工,全案預計112年2月取得使照。

Art editor Img

六、107年度後港超市外牆整修工程

108年1月14日完工,經費約410萬元。

七、107年度公有零售市場整修工程-士東市場、蘭州市場、錦安市場

108年1月21日完工,經費約269萬元。

八、107年度家禽批發市場整修及龍山寺地下街整修工程

108年1月15日完工,經費約2,221萬元。

九、107年度長春市場及西門商場防水整修工程

108年3月6日完工,經費約426萬元。

十、永樂市場門面整修及松江市場窗戶更新工程

108年4月30日完工,經費約367萬元。

十一、108年度直興市場地坪及攤鋪位整修工程

108年8月12日完工,經費約114萬元。

十二、108年度西湖市場2樓用餐區地磚更新工程

108年8月27日完工,經費約73萬元。

Art editor Img

十三、108年度民榮超市外牆整修工程

108年9月13日完工,經費約214萬元。

十四、108年度光華數位新天地商場監視器工程

108年9月27日完工,經費約99萬元。

十五、西寧地下室一層地坪更新工程

108年10月5日完工,經費約368萬元。

Art editor Img

十六、華西街夜市入口牌樓整修工程

108年10月30日完工,經費約72萬元。

十七、108年度光華數位新天地商場客梯及景觀梯汰換工程

108年10月31日完工,經費約284萬元。

十八、108年度中山商場電路電線汰換更新、雙連市場內部燈具工程

108年11月5日完工,經費約316萬元。

十九、108年度興隆市場大樓周圍柏油及水溝蓋整修工程
  108年11月5日完工,經費約227萬元。

二十、108年度北投市場冰水主機及冷卻水塔汰換工程

108年11月11日完工,經費約1852萬元。

Art editor Img

二十一、108年度士林市場地下1樓美食街區公共管線改善工程

108年11月19日完工,經費約152萬元。

二十二、108年度永樂市場5、6樓空調整修更新工程

108年12月7日完工,經費約1700萬元。

二十三、108年度幸安市場空調工程、長春市場冷卻水塔暨空調系統附屬設備更新工程

108年12月13日完工,經費約653萬元。
