壹、硬體之建設與改善
一、環南市場改建工程 本工程分2期改建,第一期工程於105年11月開工、109年3月完工、109年7月25日中繼市場開幕,二期工程109年4月開工,預計113年5月取得使照。 二、成功市場改建工程 三、第一果菜及漁類批發市場改建工程 四、南門市場改建工程 五、北投市場整修工程 六、永春市場整修工程 七、家禽批發市場一樓地坪整修工程及龍山寺地下街採光罩矽利康更新工程 八、晴光市場新設景觀廁所工程 九、110年度公有市(商)場無障礙整修工程 十、臺北魚市人行道地坪美化工程 十一、109年度木柵市場外掛電梯增設2樓開口整修工程 十二、長春、中山及光復市場發電機汰換工程 十三、松江大樓梯間防水工程 十四、110年度成德市場2樓地坪防水工程 十五、永春市場1樓整修工程及機電整修 110年11月28日完工,經費約2879萬元。 十六、士林市場鋼棚整修工程 十七、110年度市場整修工程-新富市場防水整修工程、士東市場地坪整修工程及吉利超市防水整修工程 110年12月10日完工,經費約287萬元。 十八、龍城市場冰水主機、冷卻水塔、空調箱汰換更新工程
由於建築物量體不敷使用、設備老舊,爰有改建需求,88年起歷經3任市長,共計16年,均因中繼市場尋覓不易,攤商、周邊里民意見未能達成共識而一再推遲改建工作。經歷辦理數十場攤商及里民說明會、代表會、公聽會、府內協調會議,磨合各界意見。
現址為臨時攤棚,外觀窳陋亟需改建處理,經市府自民國95年與周邊里民及攤商溝通數年,未有結論。104年9月9日市長室會議決議定案改建方向。第一期工程於108年7月29日開工,109年10月完工,中繼市場110年12月完工,目前進行中繼市場裝修作業,攤商預計111年2月搬遷,第二期工程預計111年2月開工、115年4月取得使照。
建築使用已逾四十餘年,設施老舊,每日平均交易量超出原設計600噸之數倍、場地擁擠、影響交易效率,爰於82年提出市場改建需求,105年12月開始先期規劃;中繼拍賣場於107年3月開工,第一期於108年1月完工,第二期於109年10月完工;主體於109年3月開工、預計118年取得使照。
中繼市場107年8月施工、108年8月31日完工。108年11月13日南門中繼市場正式開幕。統包工程於108年12月拆除舊大樓。主體工程109年10月開工,全案預計112年2月取得使照。

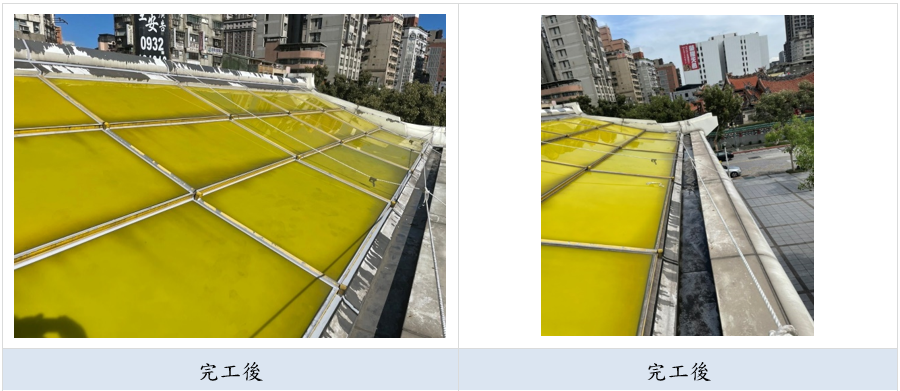

中繼市場110年4月開工、預計111年5月完工。主體工程預計111年8月開工、113年3月完工。

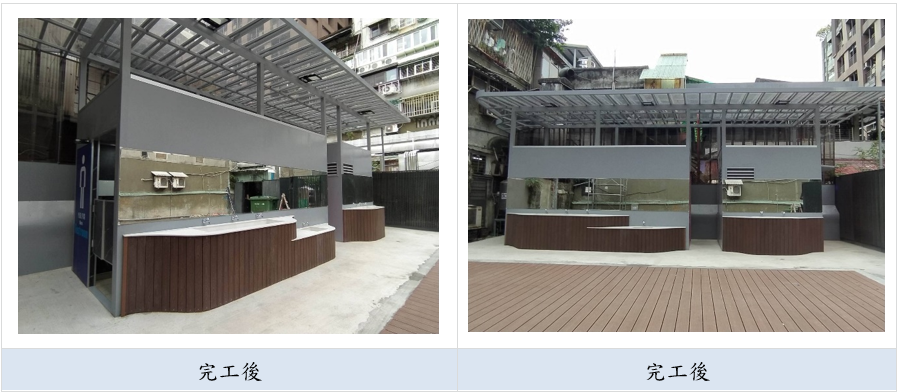

永春市場大樓於民國72年啟用,因二樓生意不佳,經協商後將一、二樓全部整併至一樓營業,已歷經30年未進行全面性檢討,為改善營業環境,108年間由自治會協調共計47名攤商退場以利進行攤併,由本處編列109-110年預算辦理整修工程。工程於110年7月6日開工,於110年11月28日竣工,12月3日完成攤位點交,點交後即進行攤位裝修,並於111年1月1日試營運,預計元宵節過後辦理開幕。
110年10月12日完工,經費約345萬元。

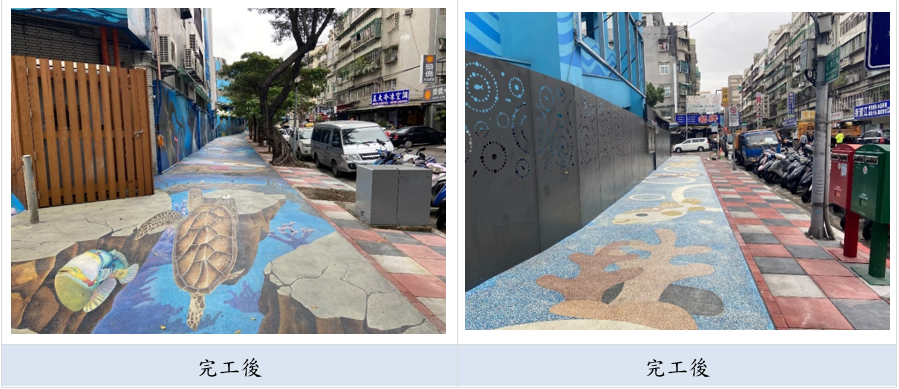

110年10月31日完工,經費約598萬元。
110年12月20日完工,經費約798萬元。
110年12月24日完工,經費約763萬元。
110年1月13日完工,經費約171萬元。
110年9月1日完工,經費約259萬元。

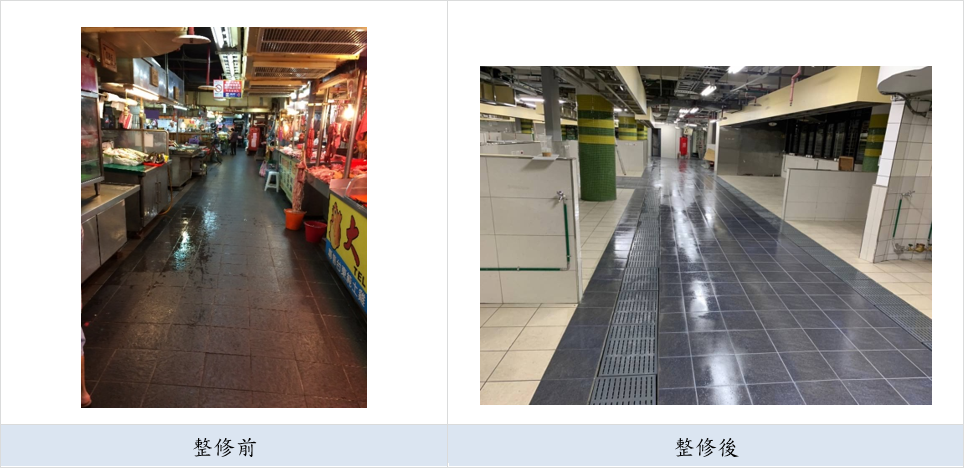

110年9月29日完工,經費約175萬元。
110年11月27日完工,經費約356萬元。
110年12月7日完工,經費約746萬元。
110年12月15日完工,經費約1146萬元。
