壹、硬體之建設與改善

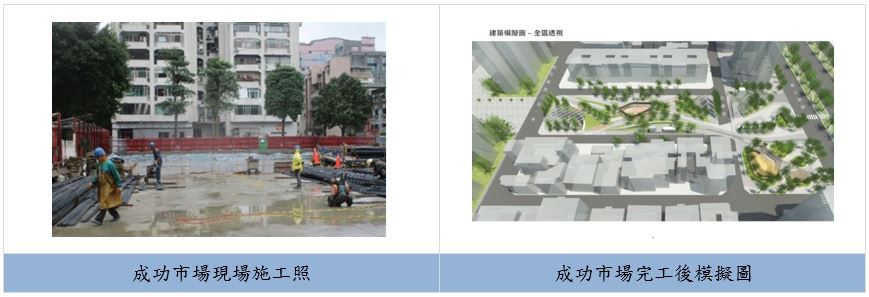

一、環南市場改建工程 本工程分2期改建,分堤外中繼停車場及主體工程2大項;提供1,323個攤位、1,971輛汽車停車位、衛工處辦公室及里民活動空間等。第一期工程於105年11月6日開工、107年5月21日舉行上樑儀式,於109年2月11開始試營運、109年7月25日正式開幕,接續辦理第二期工程,預計113年5月取得使照。 二、成功市場改建工程 三、第一果菜及漁類批發市場改建工程 四、南門市場改建工程 五、108年度信維市場地下室汙水管及樓板滲漏整修工程 六、109年度松江市場增設油脂截流槽工程 七、108年度花卉批發市場增建外掛式貨梯及空橋工程 八、109年度環南水門連絡道恢復工程 九、109年度環南市場7米道美化工程 十、109年度臺北市站前地下街消防設備檢修 十一、109年度水源市場空調整修工程 十二、109年度臺北市家禽批發市場附屬屠宰場牆面增設不銹鋼板工程 十三、109年度中山市場油脂截留器增設工程 十四、109年度民族魚市迴轉車道塌陷緊急搶修修復工程 十五、109年度凌雲超市人行道鋪面及廁所改善工程 決標金額2,542,120元,完工日期109年9月23日。 十六、109年度永樂市場大樓無障礙設施及西門市場性別友善廁所整修工程 十七、109年度士東木新中研市場空調設備更新工程 決標金額8,341,541元,完工日期109年10月12日。 十八、109年度花木批發市場地坪整修及龍山寺地下街防洪閘門整修工程 十九、109年度光華數位新天地客梯汰換及直興市場電力改善工程 二十、109年度公有零售市場(中山、士東)整修工程 二十一、109年度家禽批發市場機電整修工程 二十二、109年度公有市(商)場無障礙整修工程 二十三、台北地下街防災改善工程 二十四、109年站前地下街防洪閘門更新工程
由於建築物量體不敷使用、設備老舊,爰有改建需求,88年起歷經3任市長,共計16年,均因中繼市場尋覓不易,攤商、周邊里民意見未能達成共識而一再推遲改建工作。經歷辦理數十場攤商及里民說明會、代表會、公聽會、府內協調會議,磨合各界意見。
原址為臨時攤棚,外觀窳陋亟需改建處理,經市府自民國95年與周邊里民及攤商溝通數年,未有結論。104年9月9日市長室會議決議定案改建方向。第一期工程於108年7月29日開工,109年10月完工,中繼市場111年1月完工,111年3月18日中繼市場開幕,第二期工程111年2月開工、預計115年4月取得使照。
建築使用已逾四十餘年,設施老舊,每日平均交易量超出原設計600噸之數倍、場地擁擠、影響交易效率,爰於82年提出市場改建需求,105年12月開始先期規劃;中繼拍賣場於107年3月開工,第一期於108年1月完工,第二期109年10月完工;主體工程109年3月11日開工、118年取得使照。

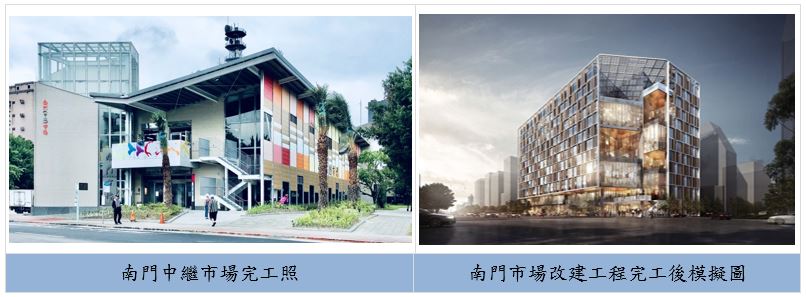

中繼市場107年8月施工、108年8月31日完工。108年11月13日南門中繼市場正式開幕。統包工程於108年12月拆除舊大樓,全案預計112年2月取得使照。
決標金額8,175,213元,完工日期 109年2月15日。
決標金額828,718元,完工日期109年5月15日。
決標金額11,490,278元,完工日期109年5月21日。
決標金額482,800元,完工日期109年5月26日。
決標金額892,567元,完工日期109年6月15日。
決標金額184,800元,完工日期109年6月25日。
決標金額19,966,812元,完工日期109年6月29日。
決標金額9,226,897元,完工日期109年7月15日。
決標金額592,844元,完工日期109年7月21日。
決標金額944,524元,完工日期109年8月26日。
決標金額1,259,796元,完工日期109年10月6日。
決標金額4,885,812元,完工日期109年11月13日。
決標金額7,277,985元,完工日期109年11月6日。
決標金額5,852,319元,完工日期109年11月13日。
決標金額11,453,091元,完工日期109年11月20日。
決標金額5,952,000元,完工日期109年12月18日。
決標金額185,465,954元,完工日期109年7月13日。
109年11月4日完工,經費約615萬元。
